在混凝土攪拌站所有設備安裝完畢,與電控系統連線完成并經業主單位和供貨單位有關人員檢驗認可后,由機械和電氣等有關人員共同進行調試。試驗目的是確認設備安裝是否成功,與電控系統連線是否正確,機電設備的性能及經濟技術指標是否符合合同要求。
2.1所有機械設備應按有關說明書的要求進行檢查和潤滑,減速機加注潤滑油,必要時應用手轉動,以確保安全。
2.2確認全部電氣接線符合圖紙要求,接線正確,接地良好。確認供電電壓符合要求。
2.3確認系統供氣壓力是否大于0.6Mpa,壓縮空氣是否干燥潔凈,并打開儲氣罐排污閥放氣排污??諝夤苈芬?.7Mpa進行密封試壓,檢查所有接頭是否滲漏并及時消除。空氣管路試壓后,吹凈管路,油霧器加注10號機油。
2.4確認攪拌機、螺旋機、膠帶機、骨料合料斗、骨料倉、粉料倉、水箱、外加劑箱內部等處清理干凈無雜物。
3.1合上電源開關及操作臺電源按鈕,檢查供電電源是否正常,檢查緊停按鈕是否有效可靠,發出預警信號,準備空載調試。
3.2逐項試驗各設備電動機的啟動和停止(用現場按鈕和操作臺按鈕分別啟動和停止),檢查電動機轉動方向是否正確;特別是雙臥軸攪拌機,要注意其兩臺電動機的轉向,應分別啟動,確認其電動機轉向正確后方可合并啟動??蛰d運行15分鐘,檢查運轉情況和軸承的發熱程度。
3.3逐項用電磁氣閥手動按鈕和操作臺按鈕試驗氣動執行件(包括弧門、蝶閥、球閥等)的動作是否正確。動作應無卡阻、爬行現象。調整氣動元件組油霧器的滴油量,保證氣動元件動作順暢。
3.4檢查和調整各行程開關、接近開關動作的正確性。

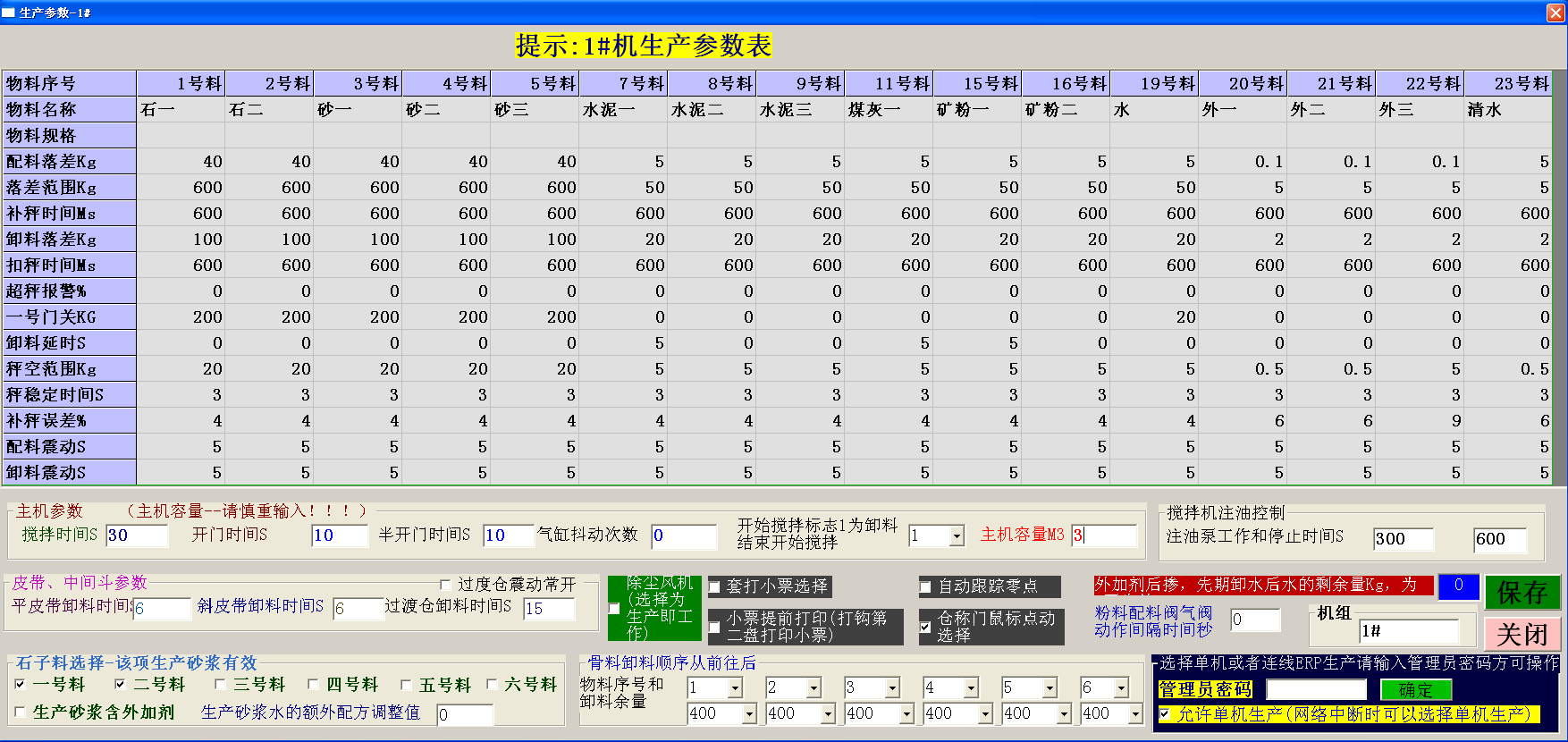

3.5調整九臺秤斗的水平,并保證弧門關閉嚴密,氣缸上接近開關接通。注意調整外加劑稱斗的水平,保證傳感器的垂直度。靜態校秤:將微機設定在校秤狀態,用砝碼逐臺校秤并作記錄,計算靜態精度。靜態精度為±0.1%,不超過±0.2%。
3.6攪拌機空運轉試驗:確認雙臥軸攪拌機內無雜異物后,先啟動濃油泵為攪拌機軸承注油,再啟動攪拌機電動機運轉30分鐘,確認運轉正常,葉片與攪拌筒壁間隙調整為<3mm。(詳見攪拌機使用說明書)
3.7檢查確認螺旋輸送機內無雜異物后,逐條啟動螺旋輸送機,運轉15分鐘無異常。
3.8啟動膠帶機,給料機啟動運轉時,膠帶不得跑偏,如有跑偏可調節尾部張緊螺栓和調心托輥。運轉15分鐘無異常。
3.9空載聯動試驗:微機手動和自動進行攪拌站系統空載聯動試驗,檢驗設備啟動順序是否正確、各設備和機構動作是否正常。調整完畢,所有機械應進行8小時空載聯動跑合試驗。
